2022年4月6日

2022年4月6日

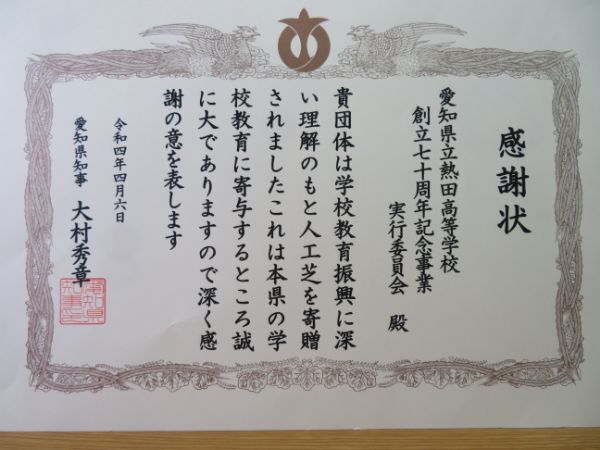

愛知県庁に佐々木同窓会会長が愛知県知事を訪問して、人工芝グランドの寄贈の報告を行い、大村知事より感謝状の贈呈を受けました。

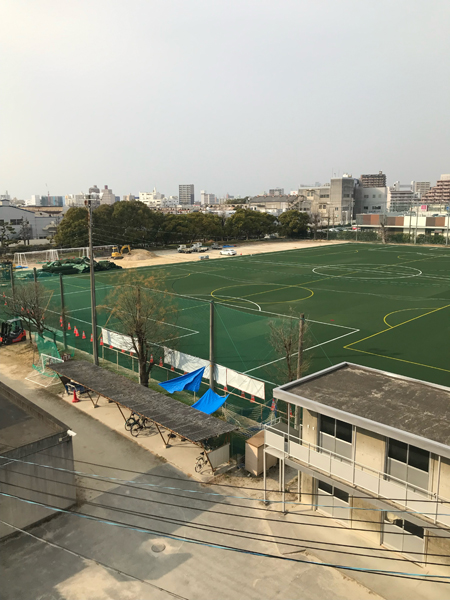

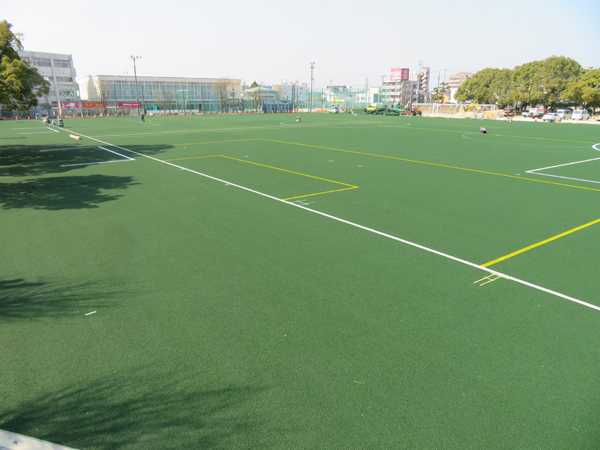

2022年3月27日

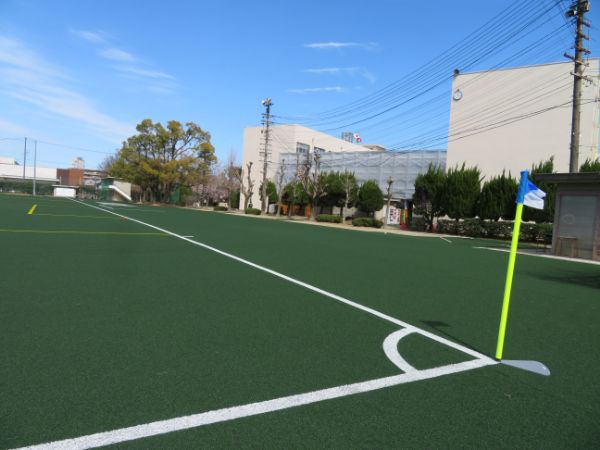

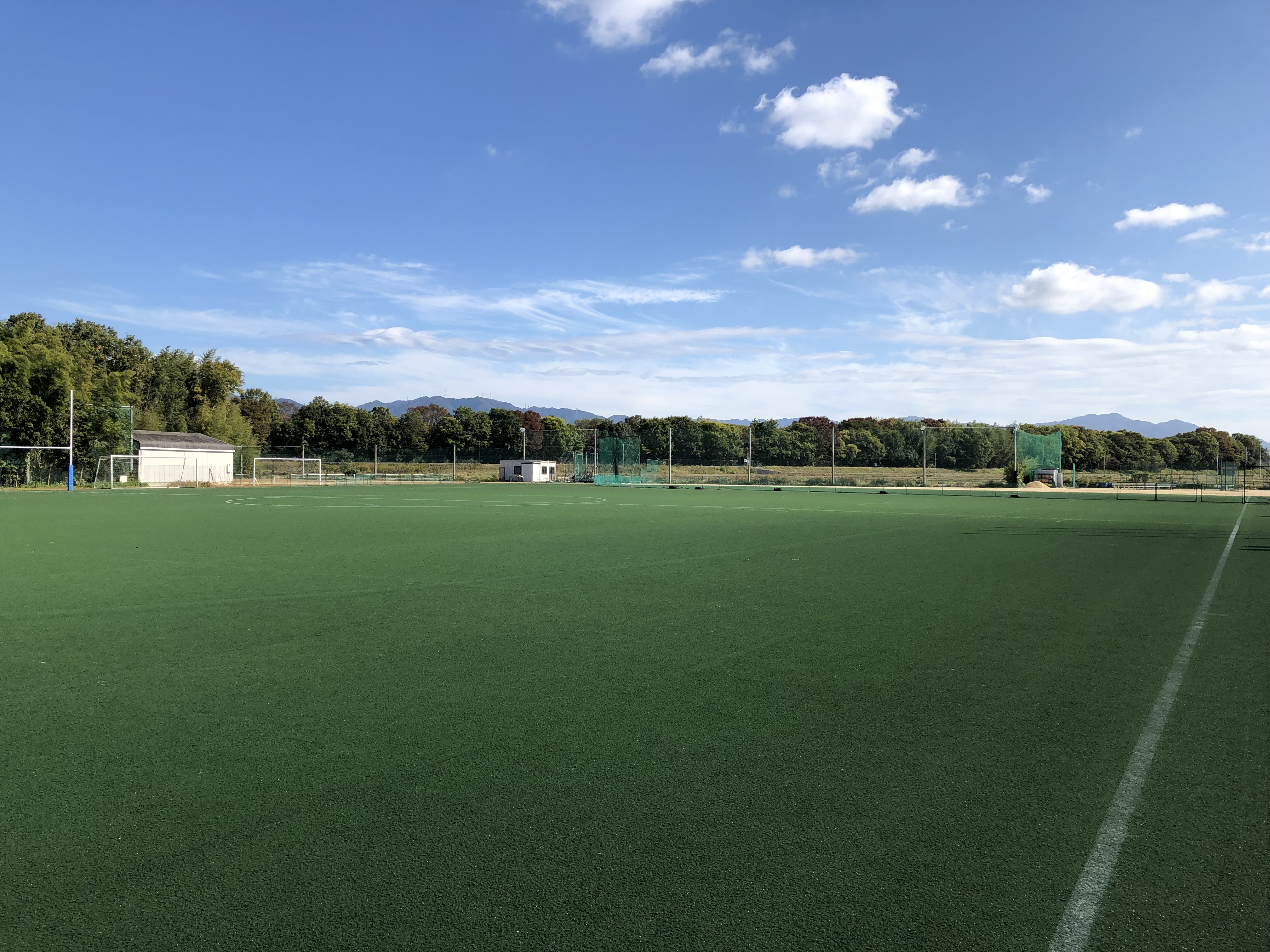

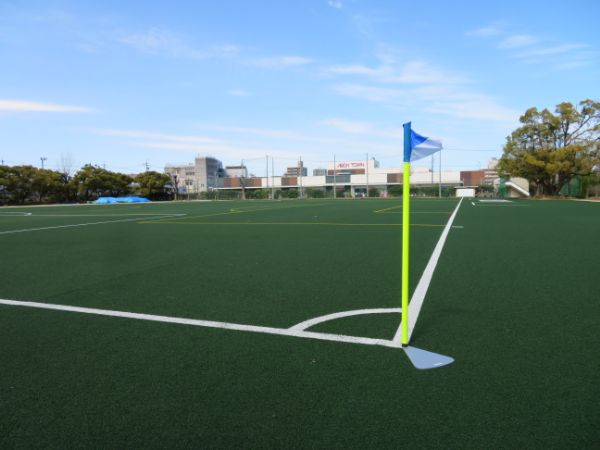

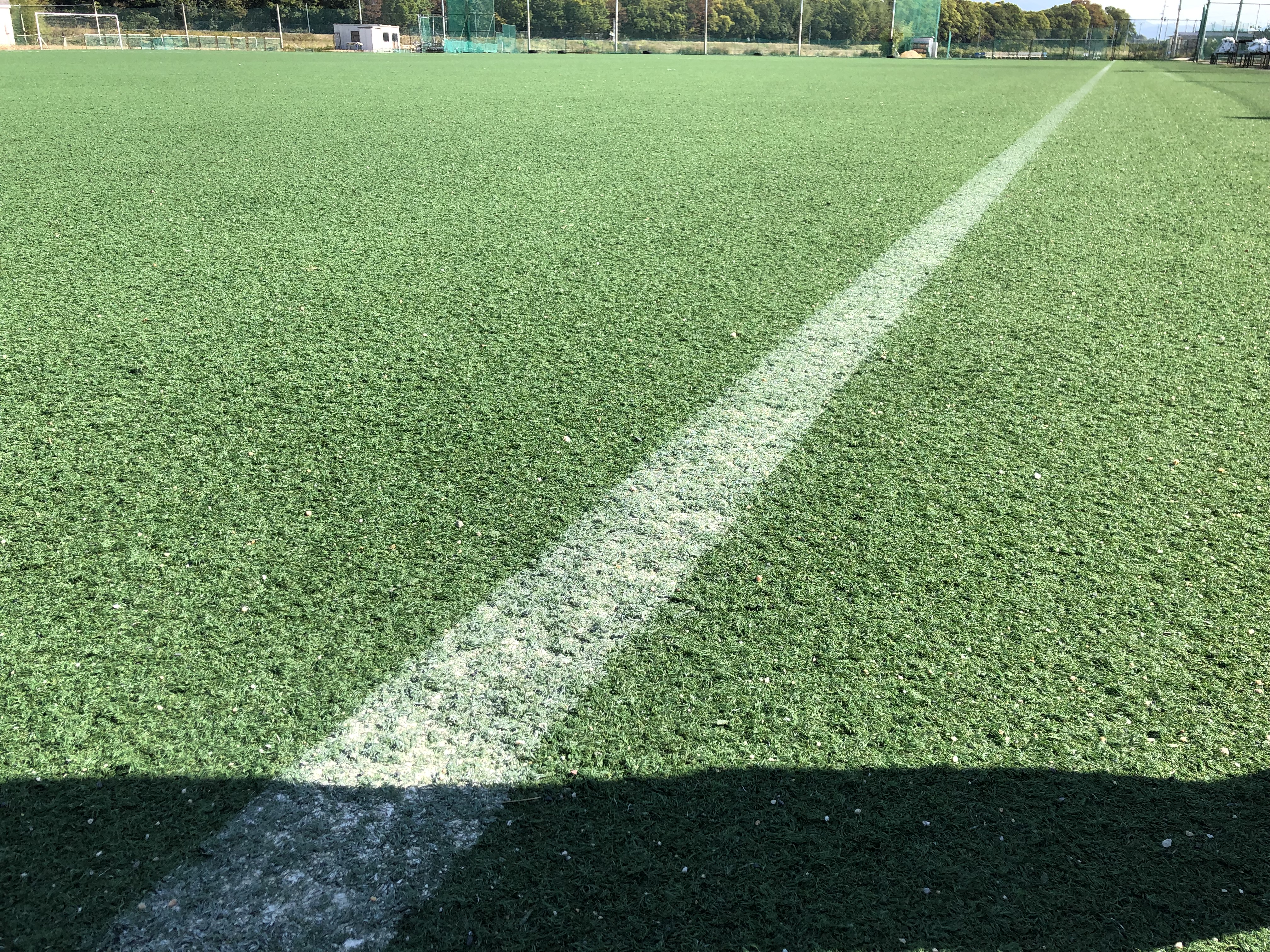

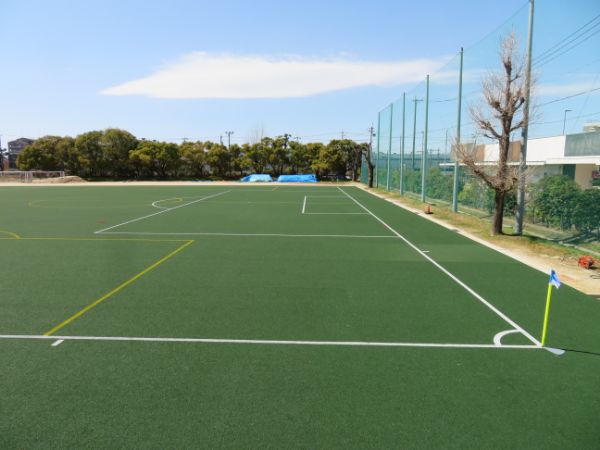

ほぼ完成の姿です

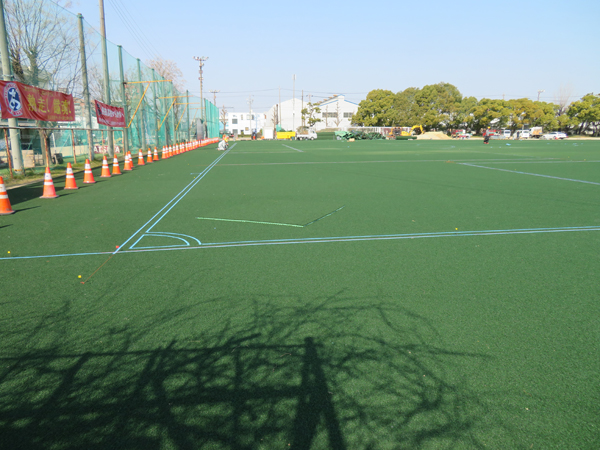

2022年3月27日

ほぼ完成の姿です
2022年3月27日

ほぼ完成の姿です
2022年3月27日

ほぼ完成の姿です
2022年3月27日

ほぼ完成の姿です

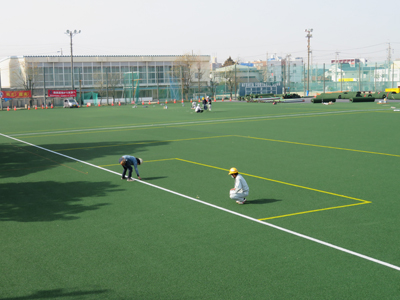

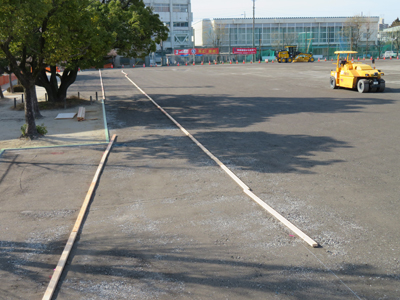

2022年3月13日

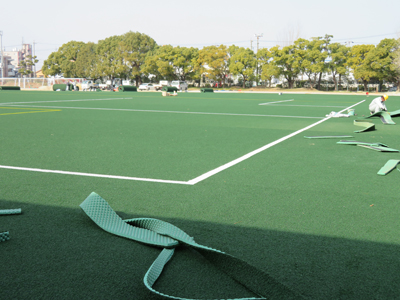

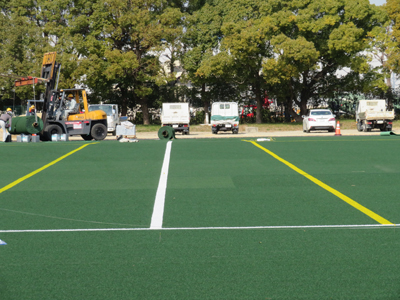

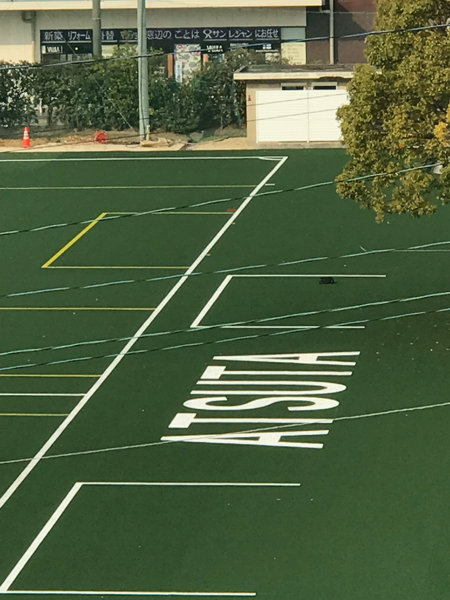

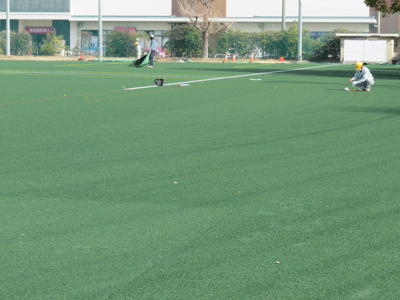

ライン書き込みほぼ完了
2022年3月13日

ライン書き込みほぼ完了
2022年3月13日

ライン書き込みほぼ完了
2022年3月12日

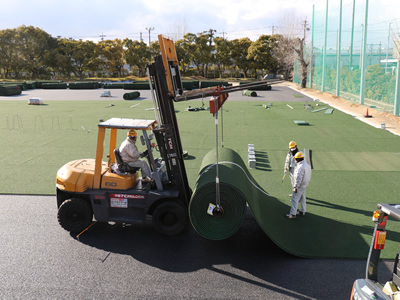

人工芝へのライン書き込み作業
2022年3月12日

人工芝へのライン書き込み作業
2022年3月12日

人工芝へのライン書き込み作業
2022年3月5日

人工芝へのライン書き込み作業
2022年3月5日

人工芝へのライン書き込み作業
2022年3月5日

人工芝へのライン書き込み作業
2022年3月5日

人工芝へのライン書き込み作業
2022年3月5日

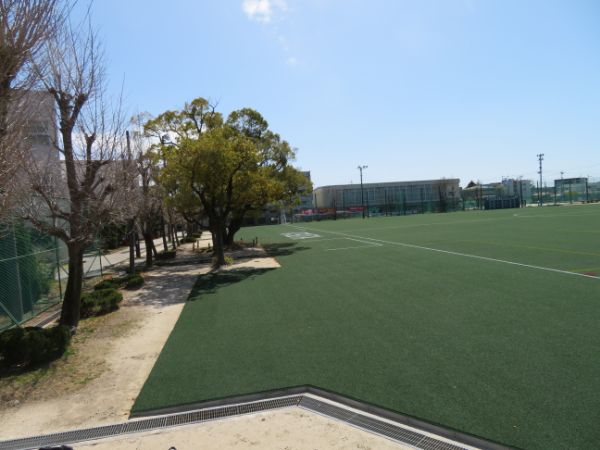

校舎第二棟の改修工事終了後の姿
2022年3月5日

校舎第二棟の改修工事終了後の姿

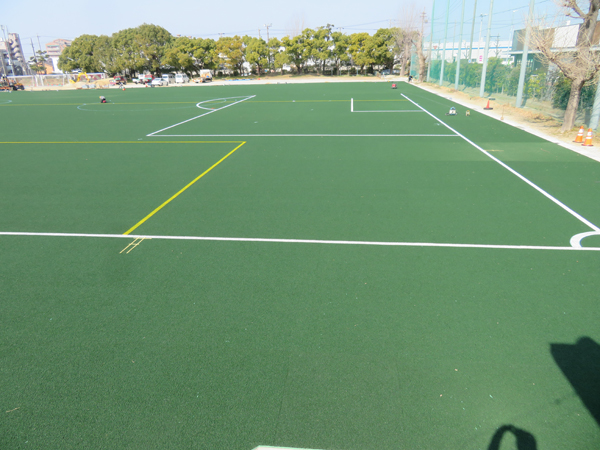

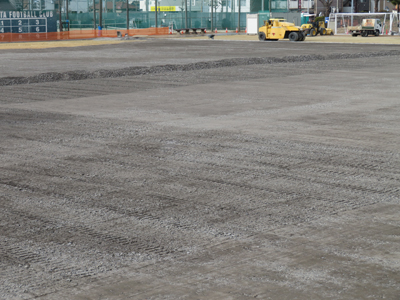

2022年2月26日

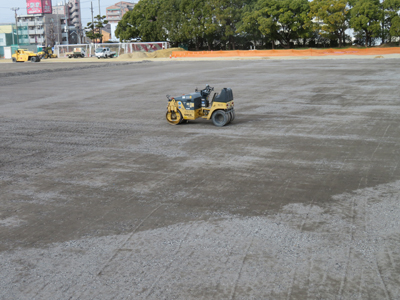

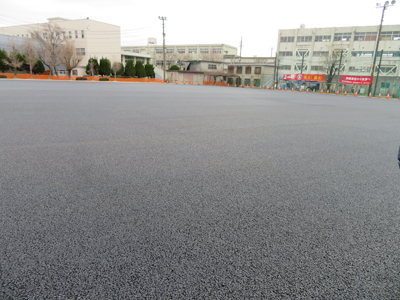

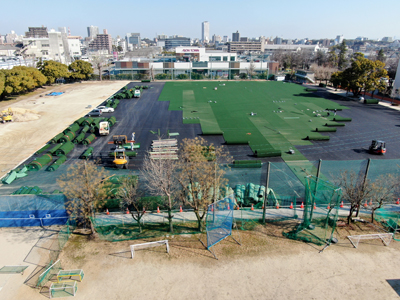

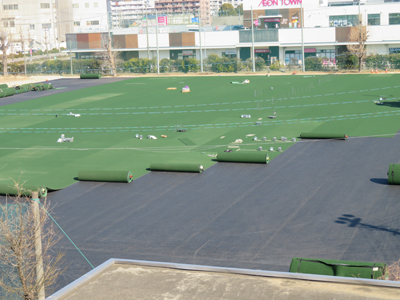

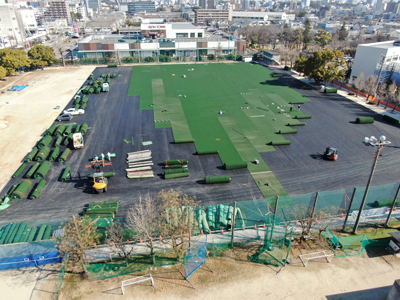

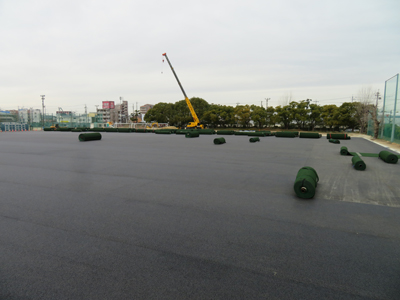

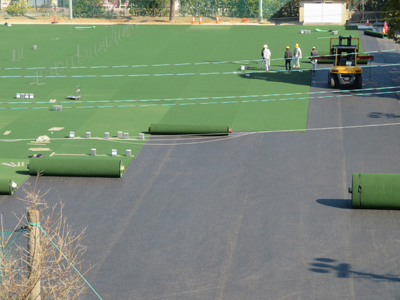

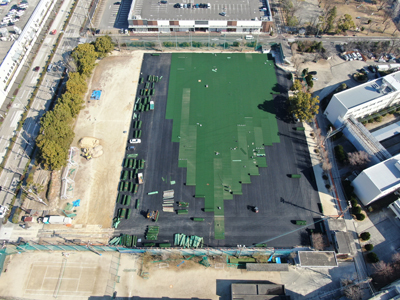

人工芝の敷設工事の状況
2022年2月26日

人工芝の敷設工事の状況
2022年2月26日

人工芝の敷設工事の状況
2022年2月26日

人工芝の敷設工事の状況

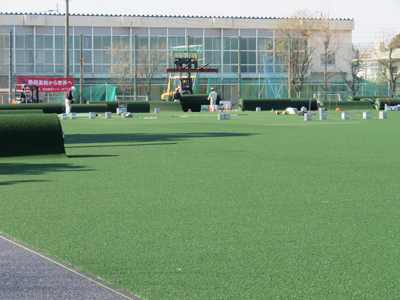

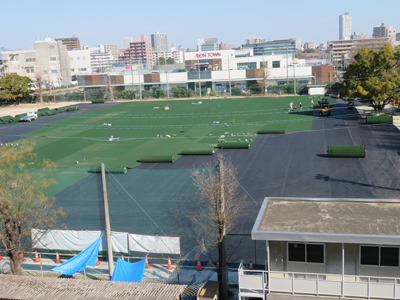

2022年2月26日

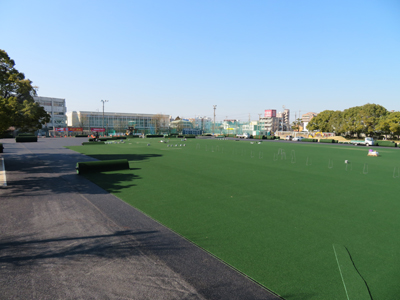

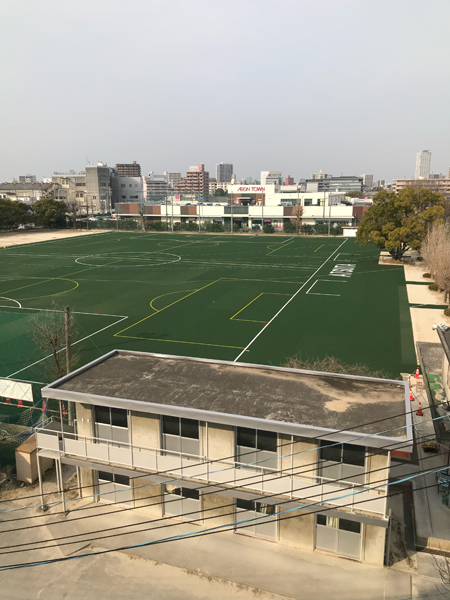

4棟4階からの撮影
2022年2月26日

4棟4階からの撮影
2022年2月26日

4棟4階からの撮影

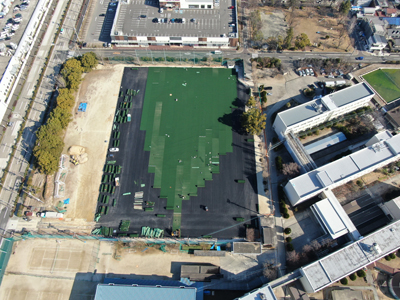

2022年2月26日

ドローンからの撮影
2022年2月26日

ドローンからの撮影
2022年2月26日

ドローンからの撮影
2022年2月26日

ドローンからの撮影

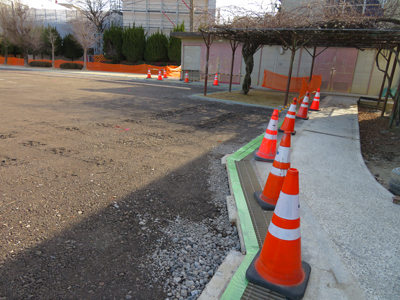

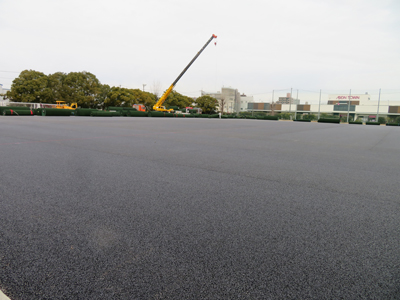

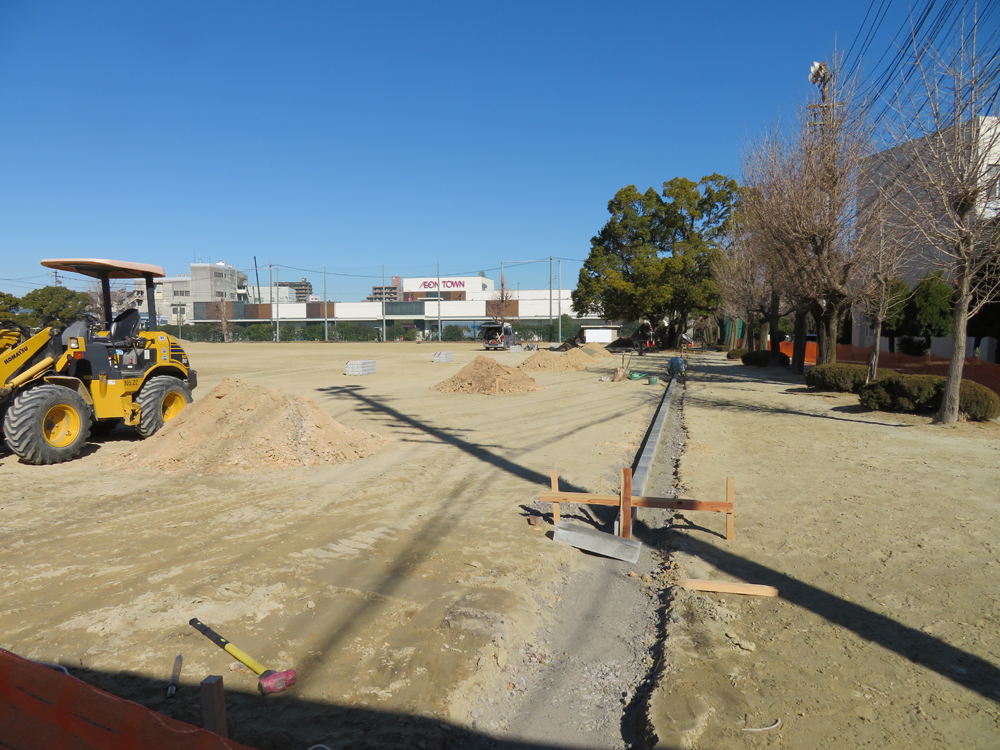

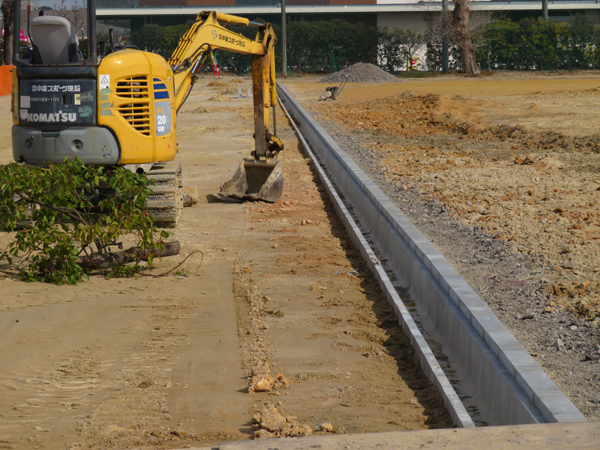

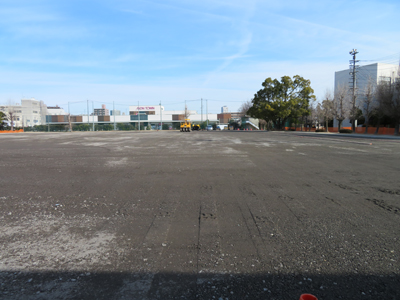

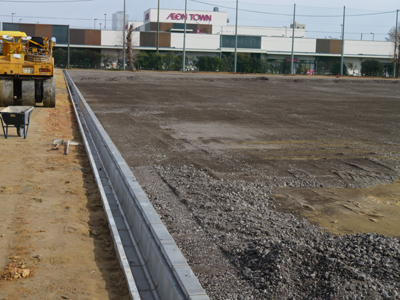

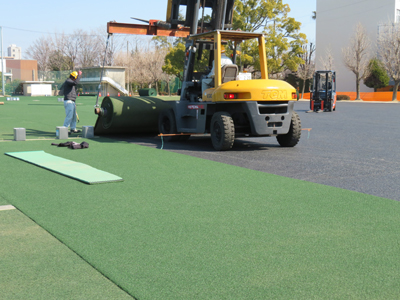

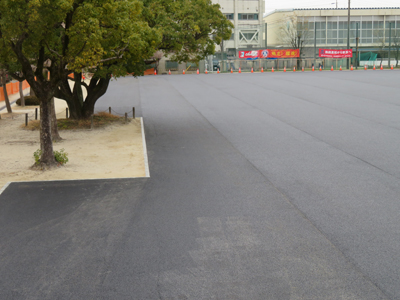

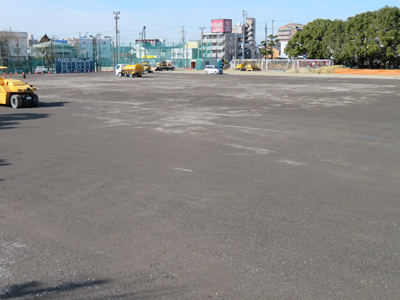

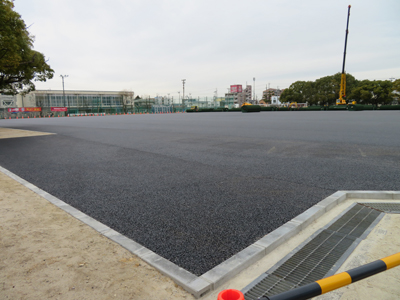

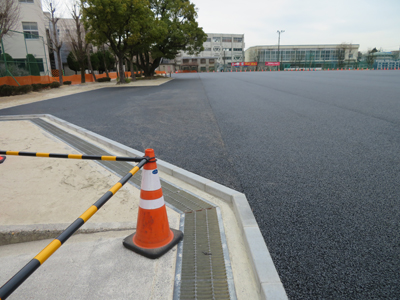

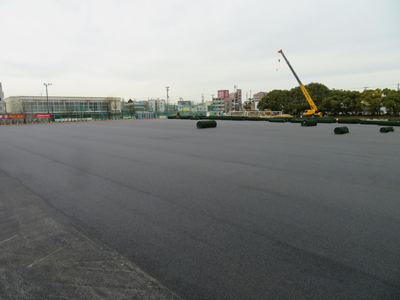

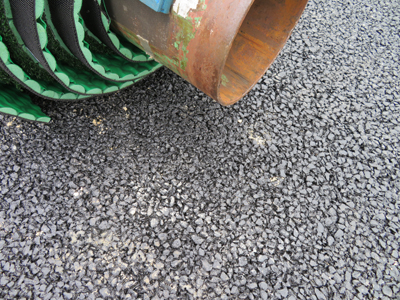

アスファルト舗装完了、人工芝搬入開始!

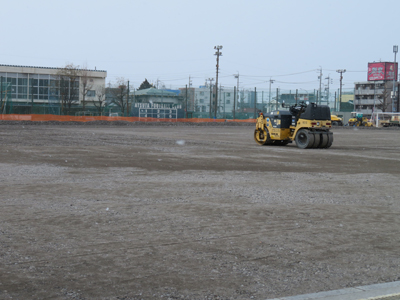

2022年2月19日

工事進捗1
2022年2月19日

工事進捗2
2022年2月19日

工事進捗3
2022年2月19日

工事進捗4
2022年2月19日

工事進捗5
2022年2月19日

工事進捗6
2022年2月19日

工事進捗7
2022年2月19日

工事進捗8
2022年2月19日

工事進捗9

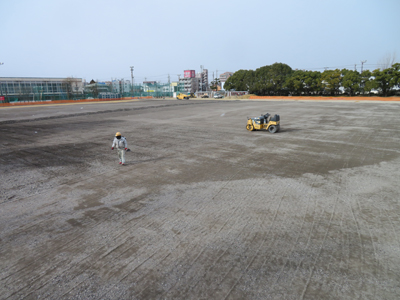

2022年2月11日

工事進捗1
2022年2月11日

工事進捗2
2022年2月11日

工事進捗3
2022年2月11日

工事進捗4
2022年2月11日

工事進捗5

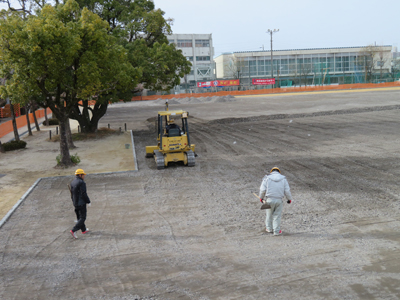

2022年2月5日

工事進捗1
2022年2月5日

工事進捗2
2022年2月5日

工事進捗3
2022年2月5日

工事進捗4
2022年2月5日

工事進捗5
2022年2月5日

工事進捗5

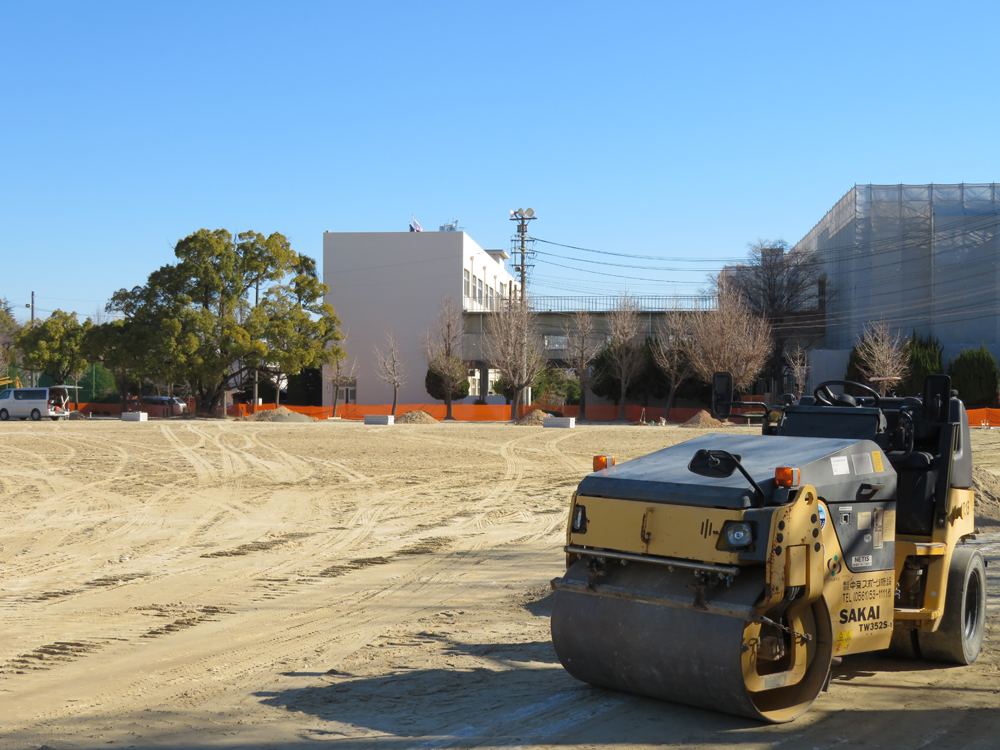

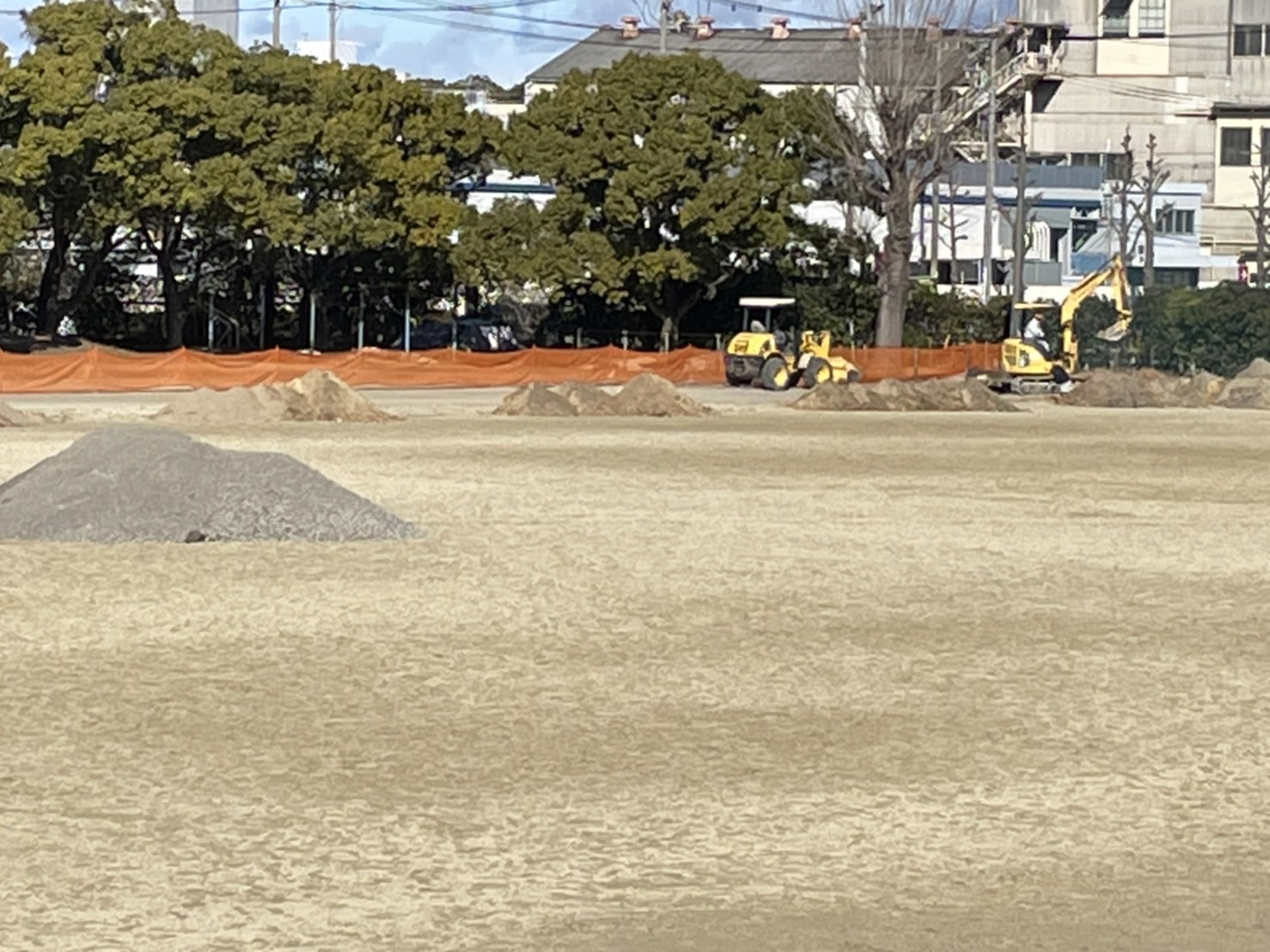

2022年1月29日

工事進捗1
2022年1月29日

工事進捗2
2022年1月29日

工事進捗3
2022年1月29日

工事進捗4
2022年1月29日

工事進捗5

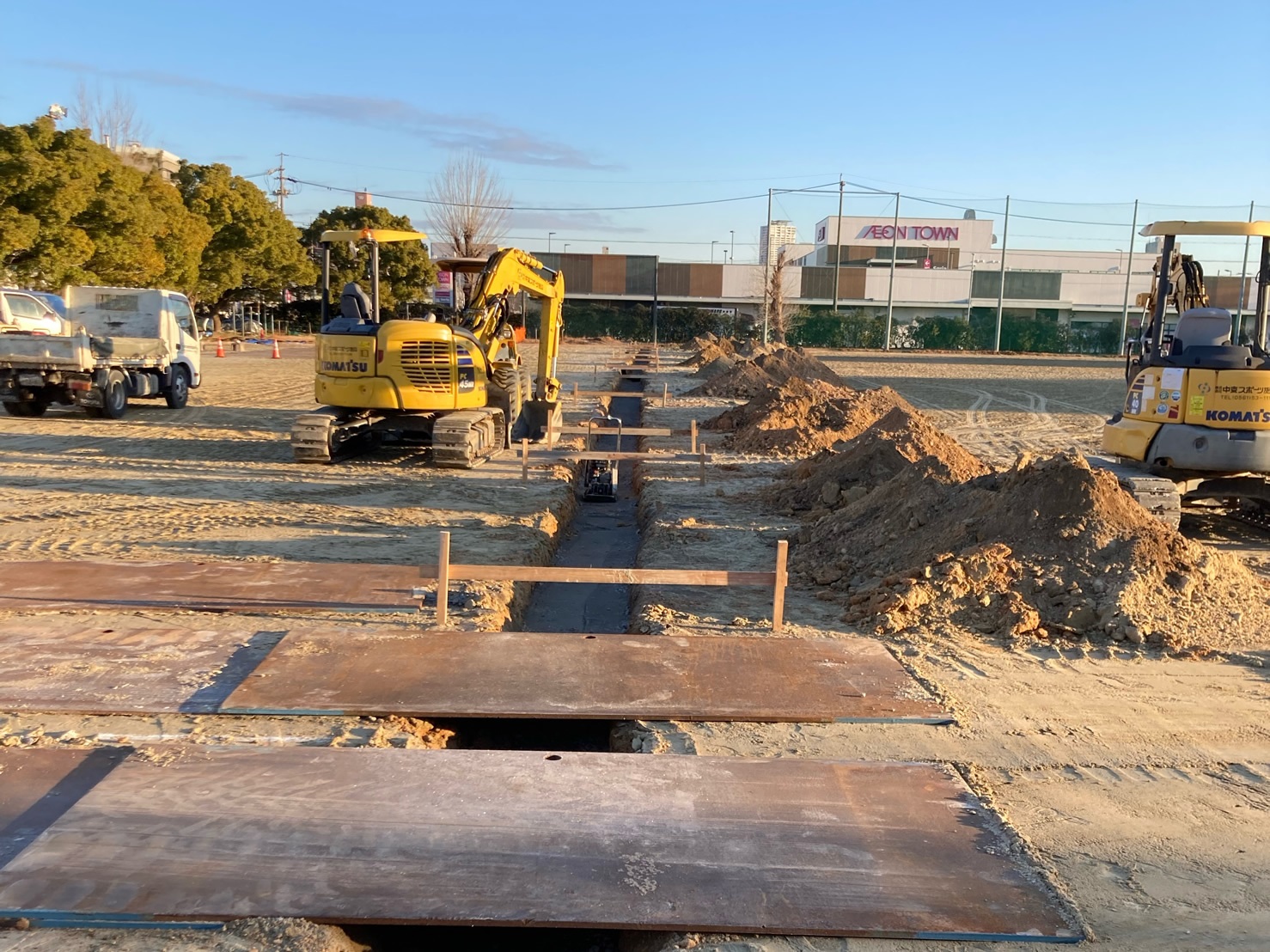

2022年1月22日

工事進捗1
2022年1月22日

工事進捗2
2022年1月22日

工事進捗3
2022年1月22日

工事進捗4
2022年1月22日

工事進捗5

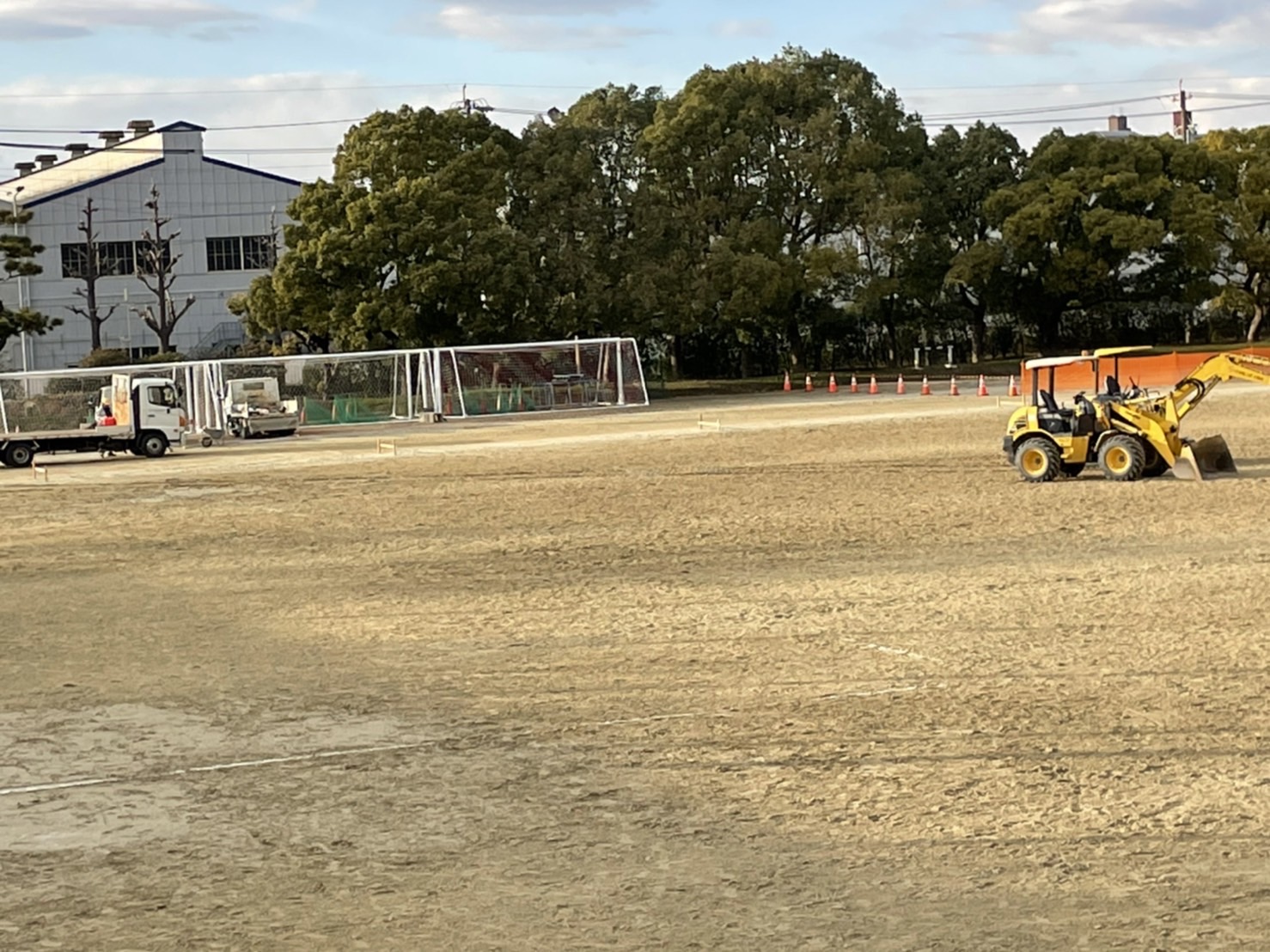

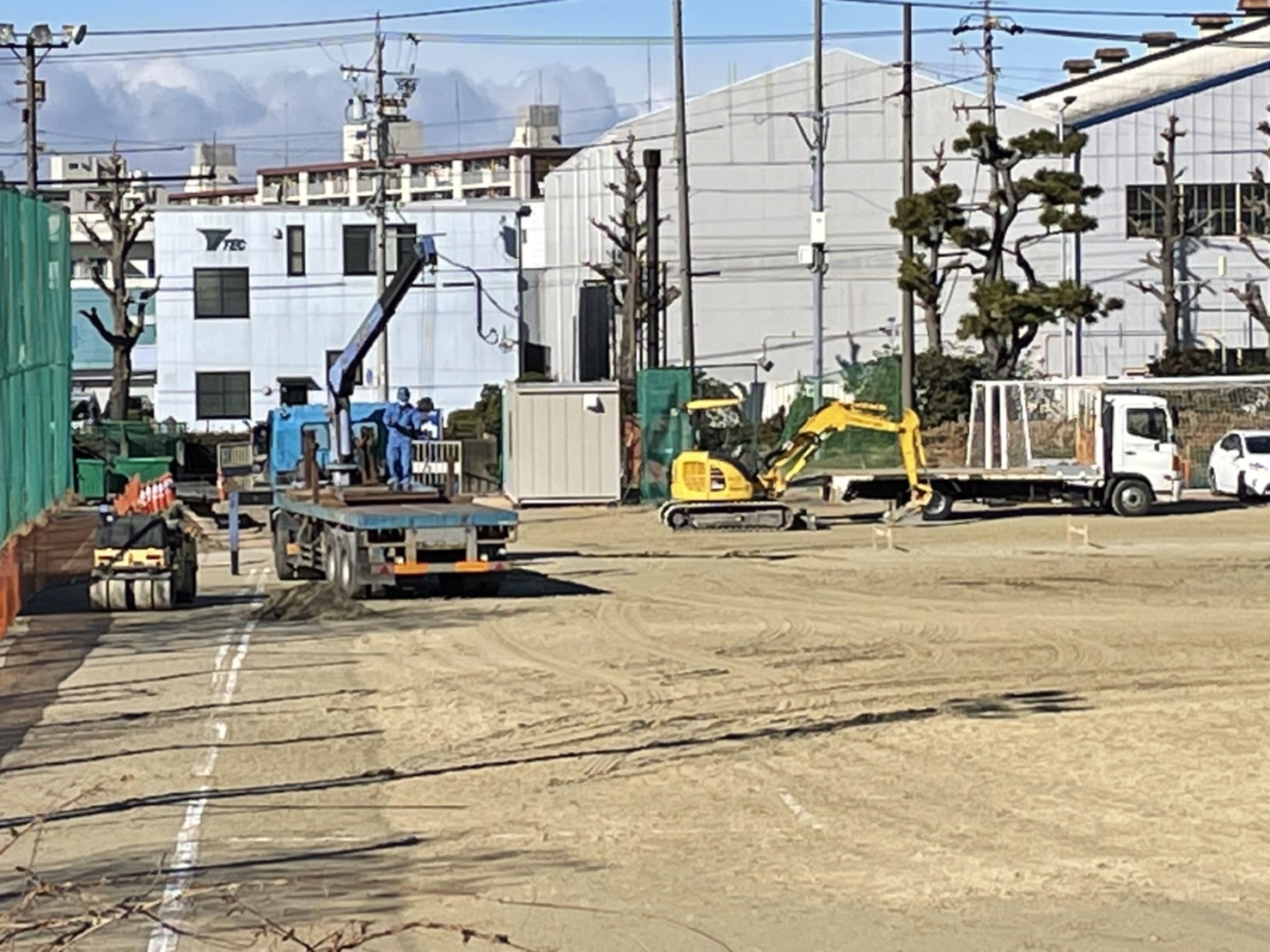

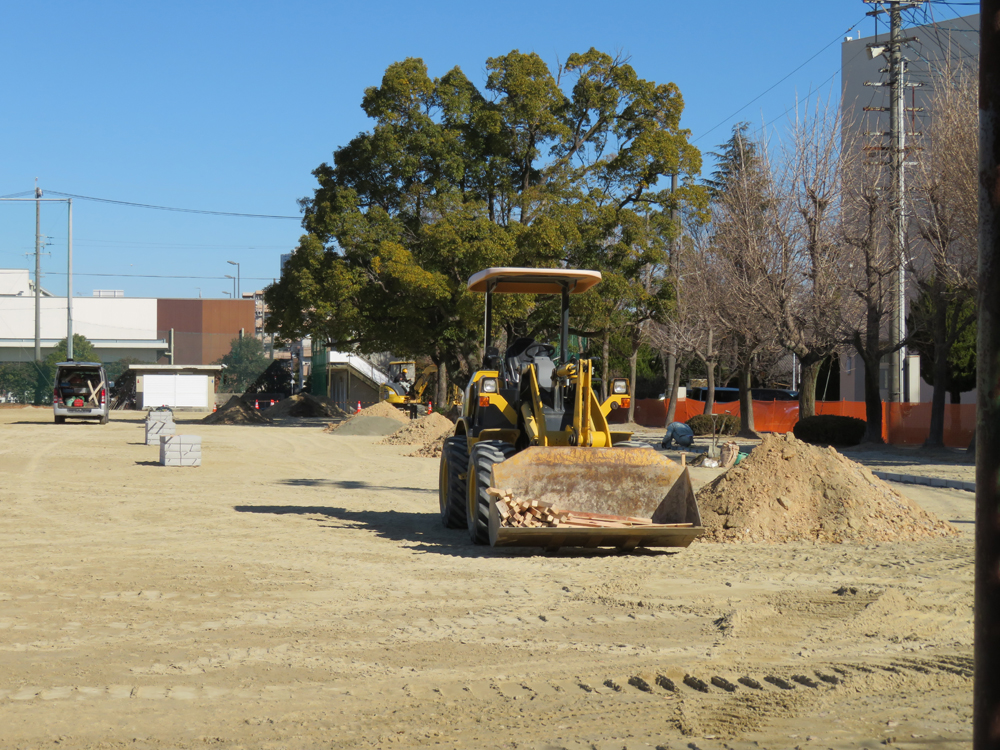

2022年1月17日

工事着工1
2022年1月17日

工事着工2
2022年1月17日

工事着工3
2022年1月17日

工事着工4
2022年1月17日

工事着工5
2021年11月4日

滋賀学園中学・高校グランド
(ナゴヤドームの以前の人工芝を利用)の視察1
2021年11月4日

滋賀学園中学・高校グランド
(ナゴヤドームの以前の人工芝を利用)の視察 2
2021年11月4日

滋賀学園中学・高校グランド
(ナゴヤドームの以前の人工芝を利用)の視察 3

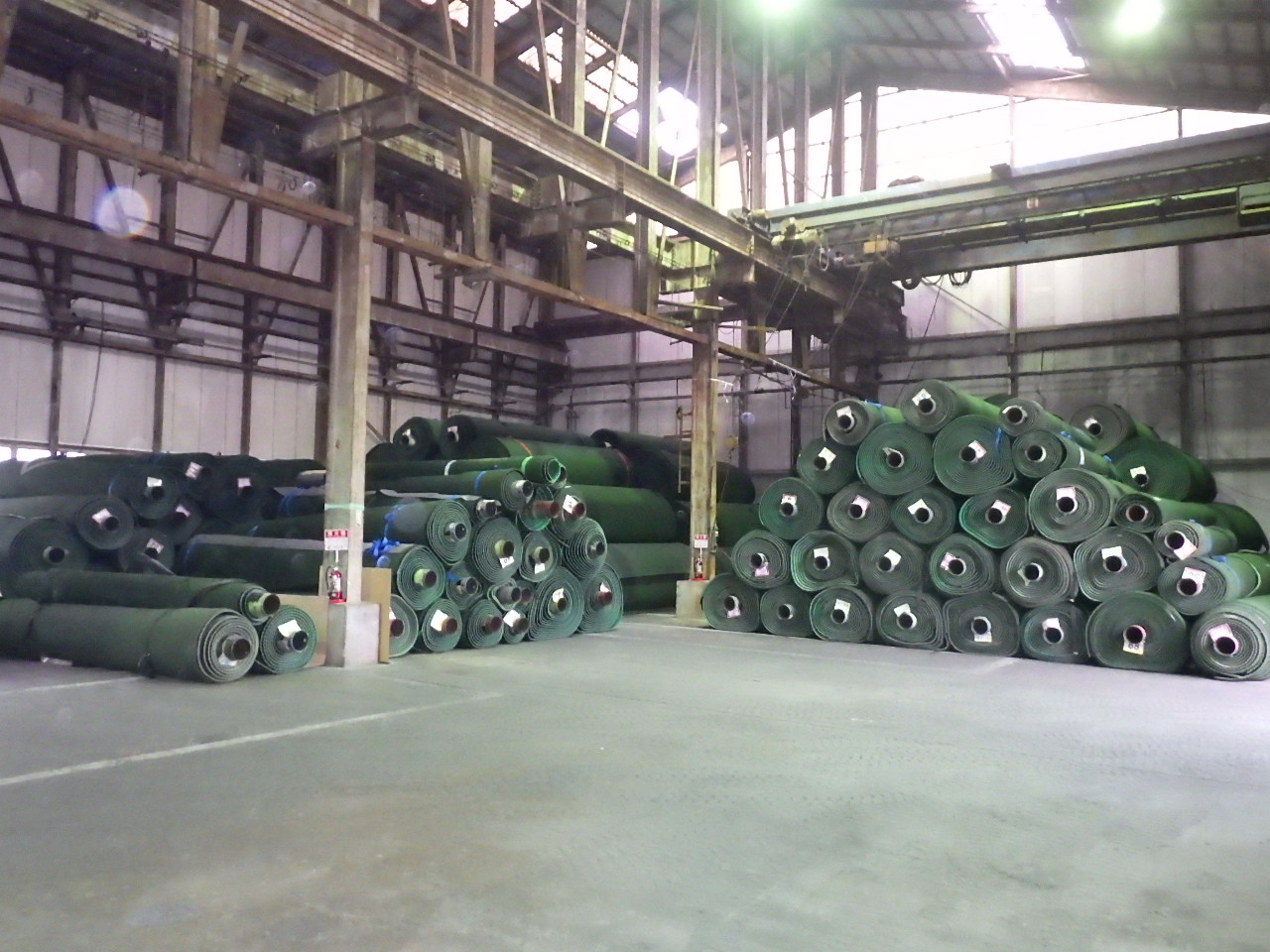

2021年10月28日~

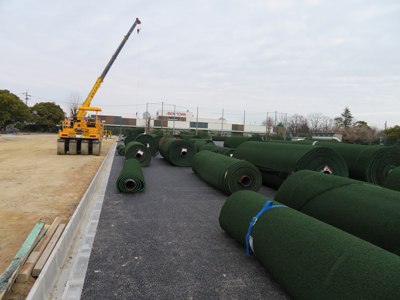

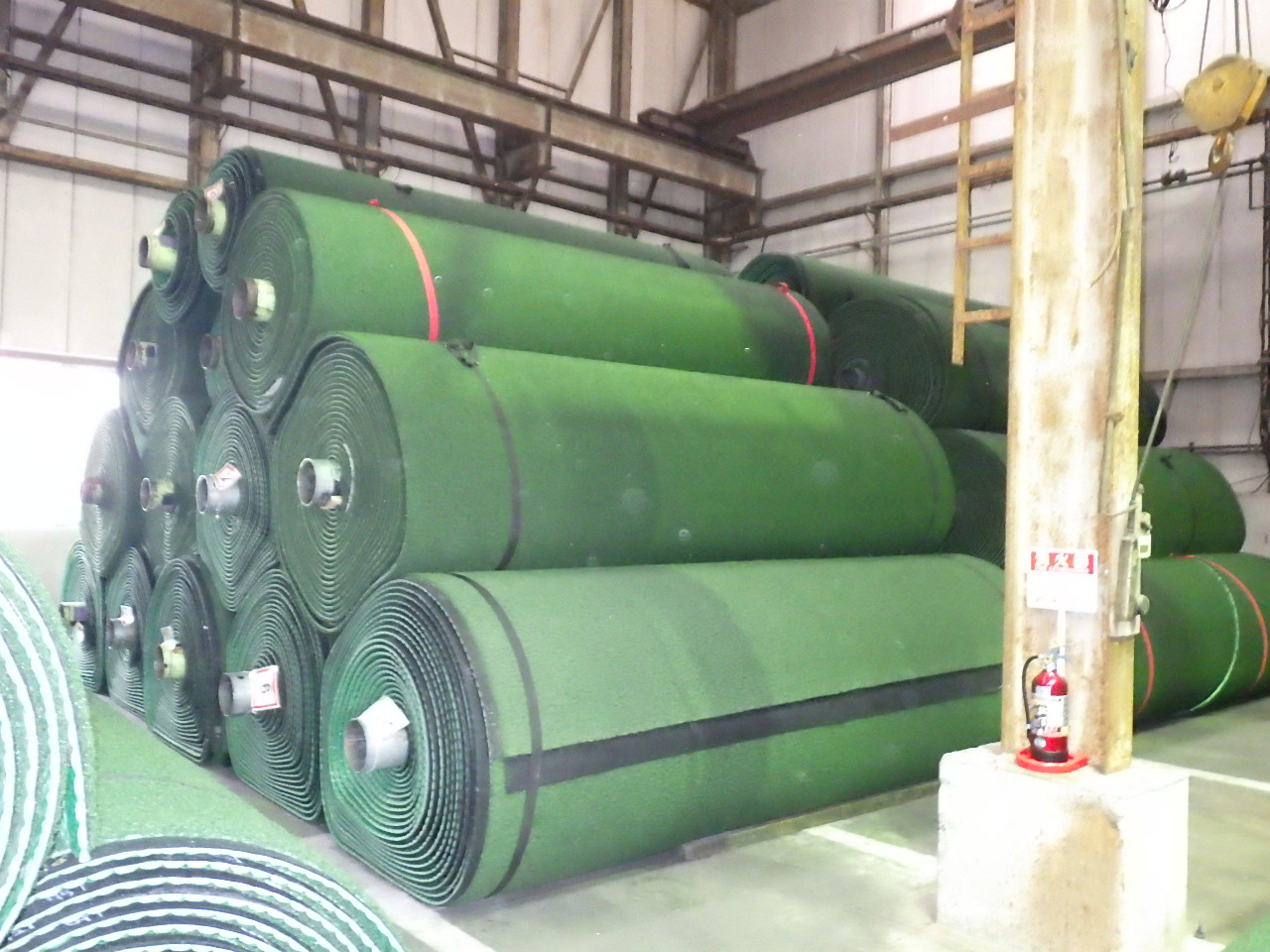

倉庫での人工芝の保管状況1
2021年10月28日~

倉庫での人工芝の保管状況2
2021年10月28日~

倉庫での人工芝の保管状況3

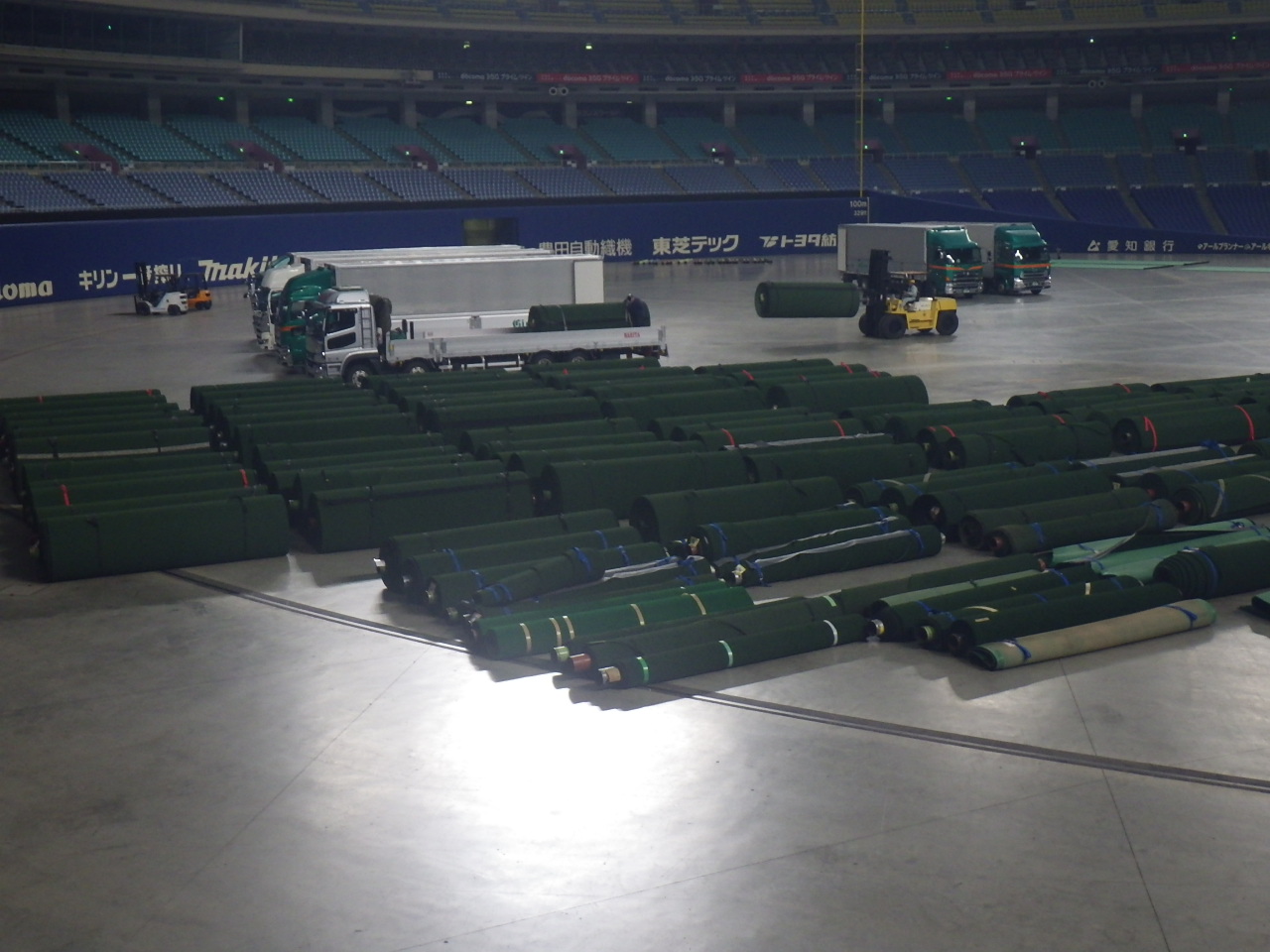

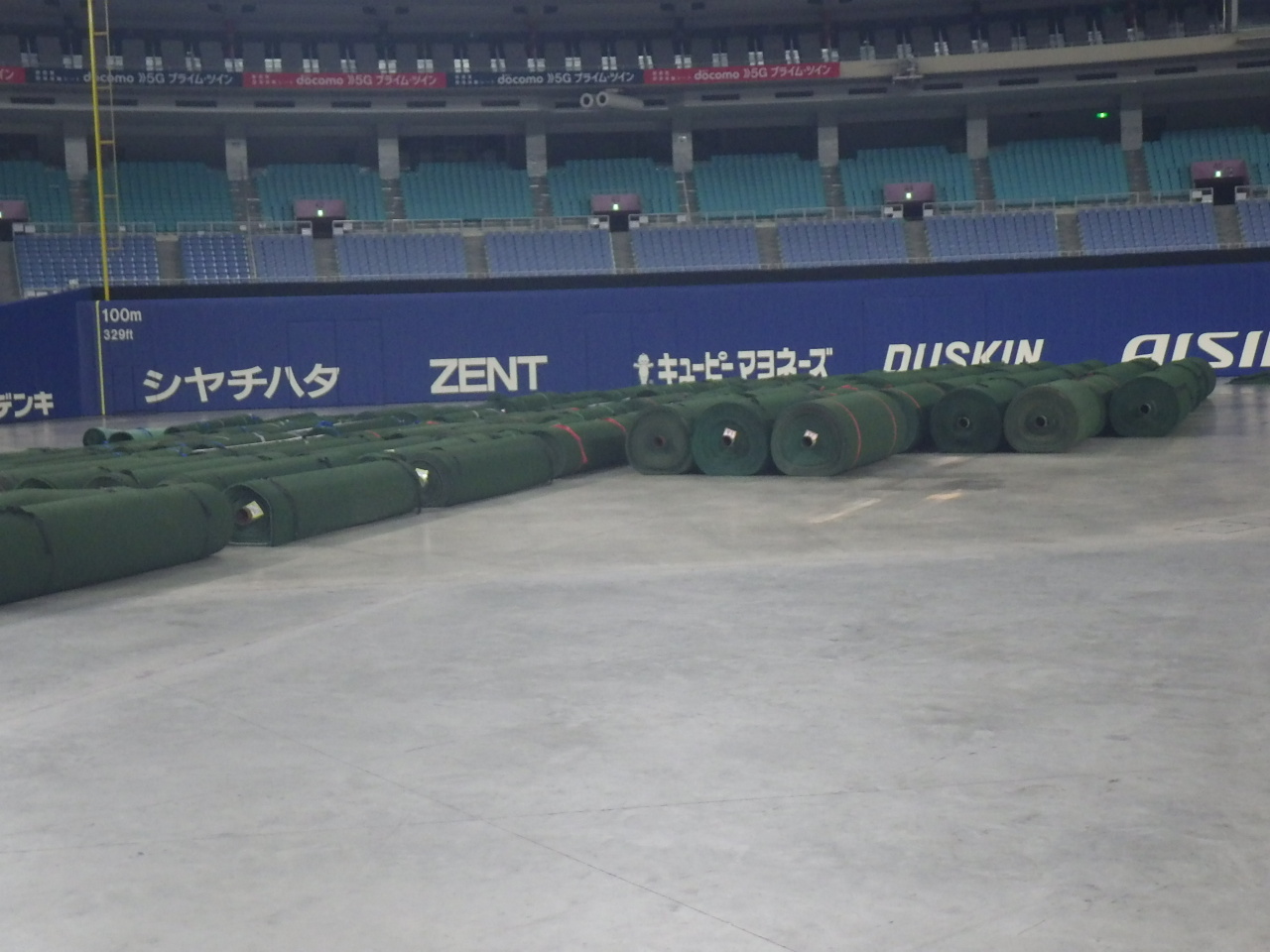

2021年10月26日

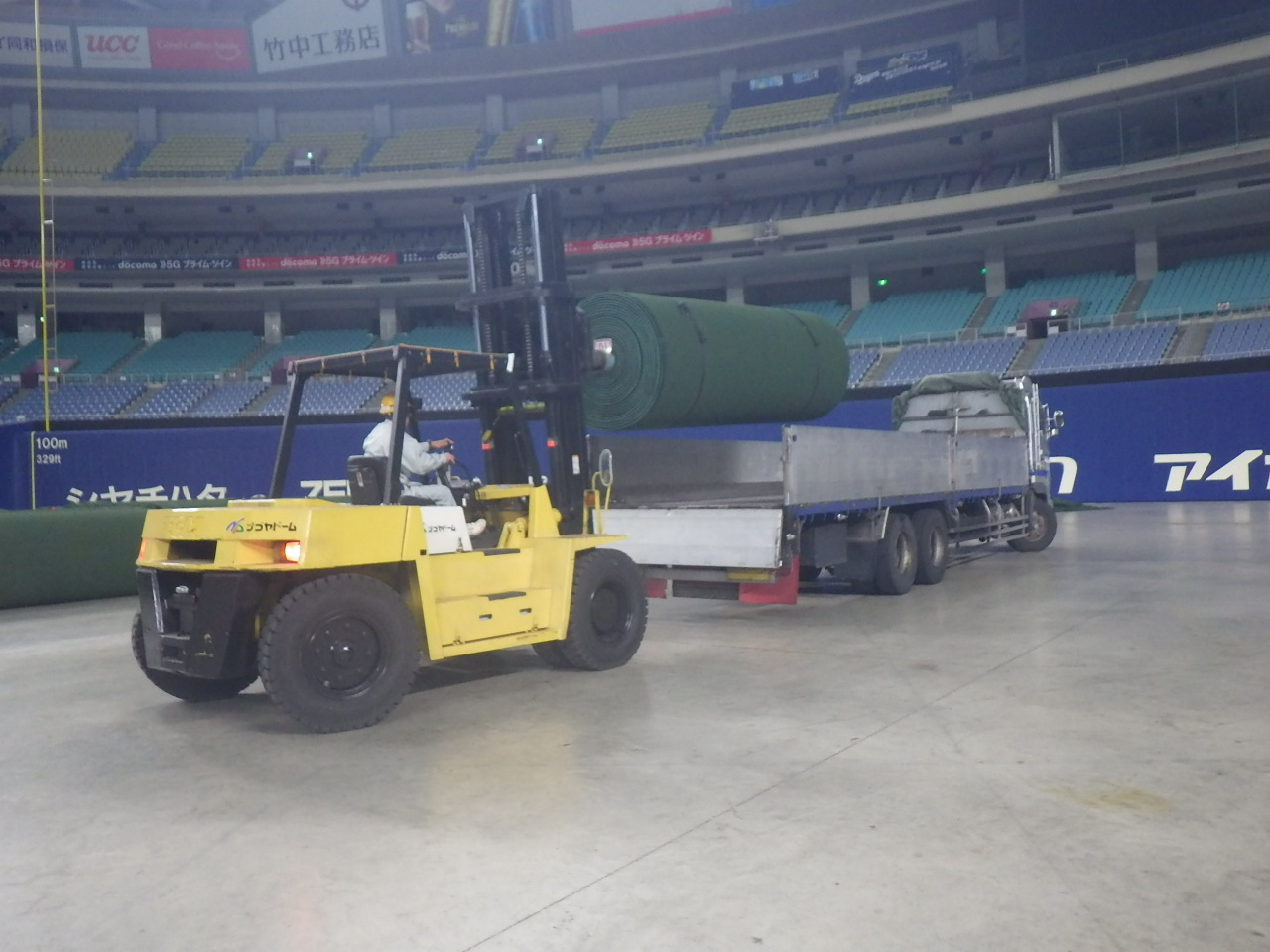

バンテリンドームからの人工芝の搬出1
2021年10月27日

バンテリンドームからの人工芝の搬出2

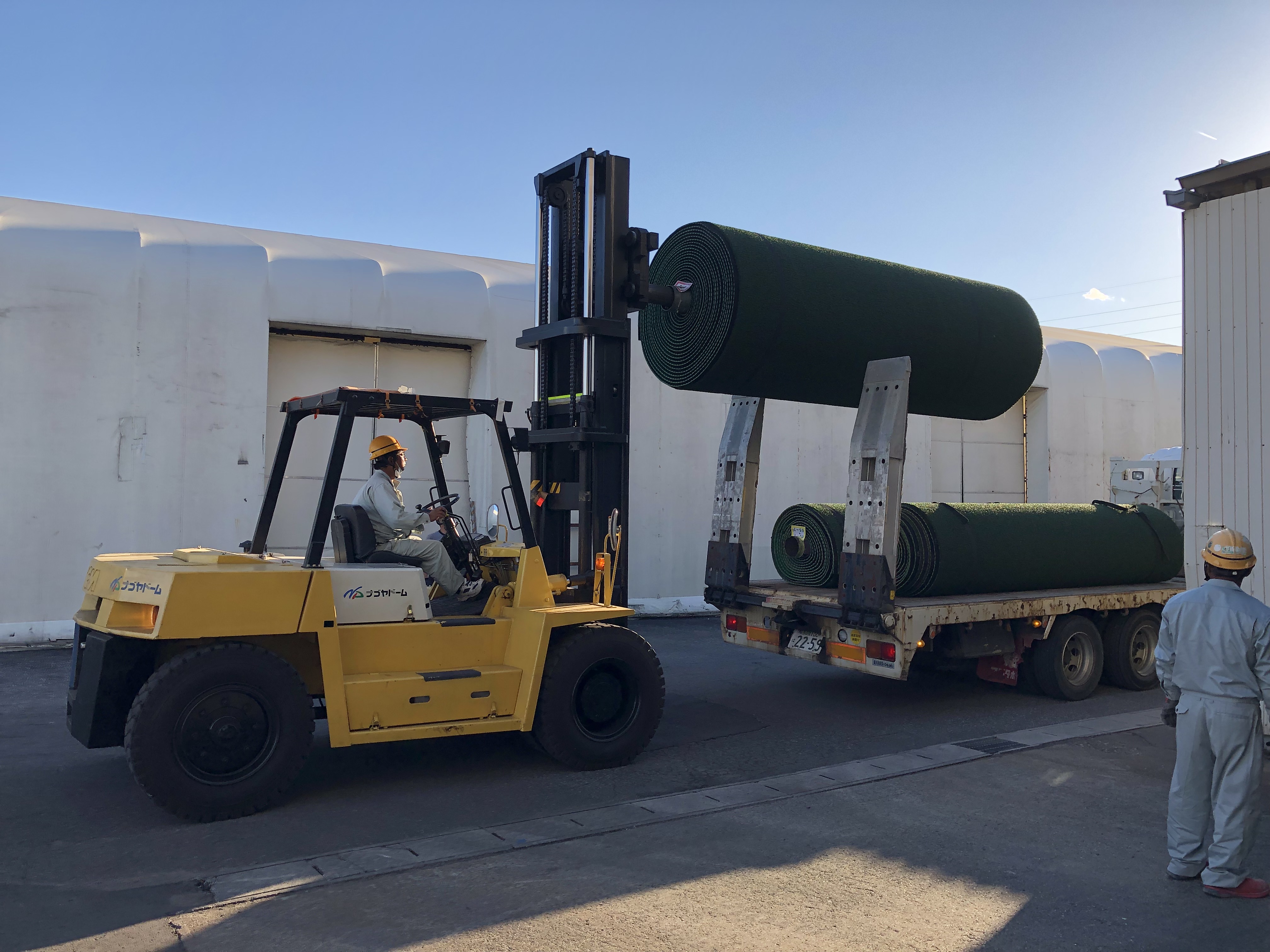

2021年10月28日

バンテリンドームからの人工芝の搬出3

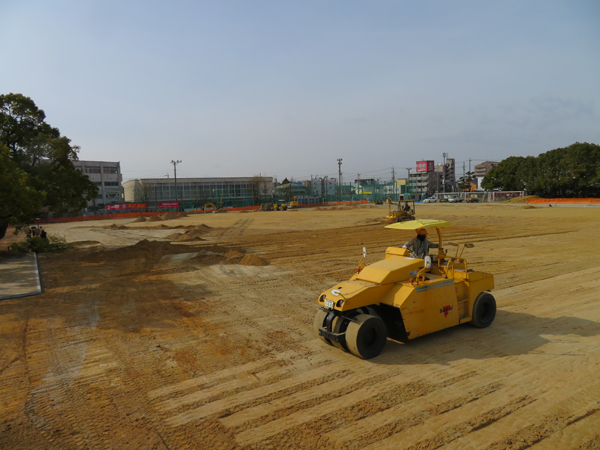

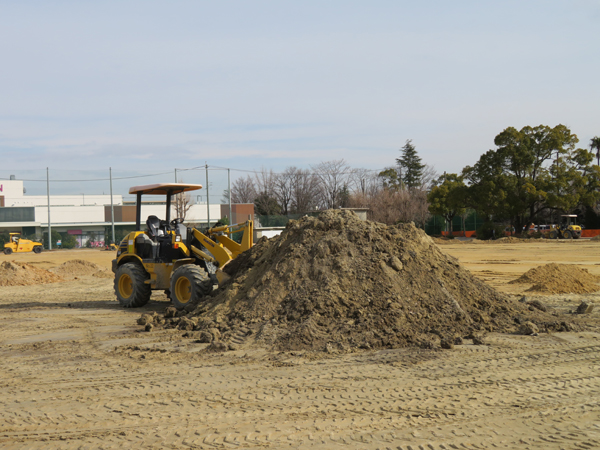

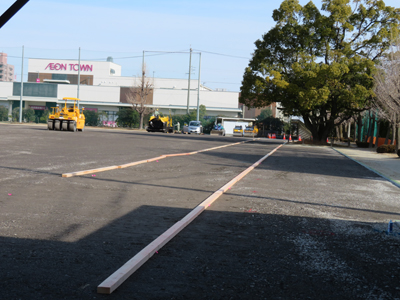

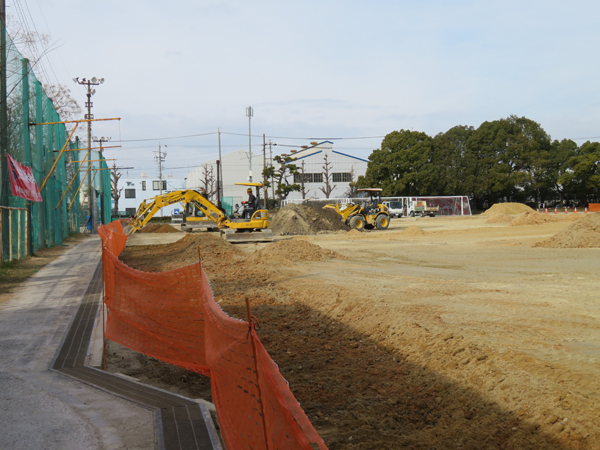

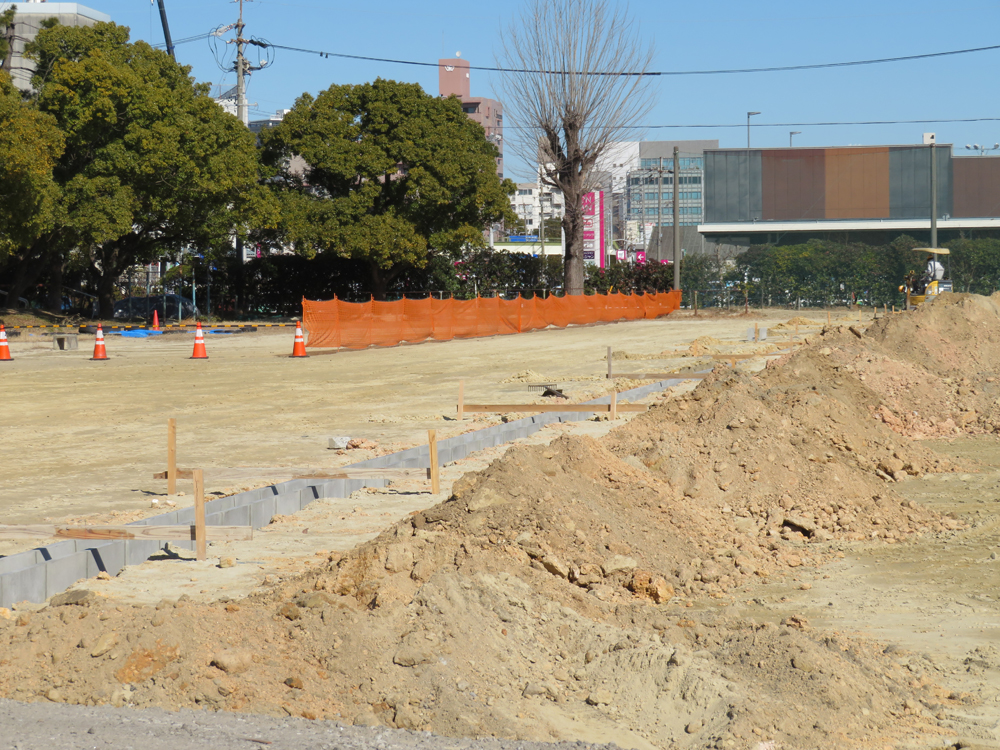

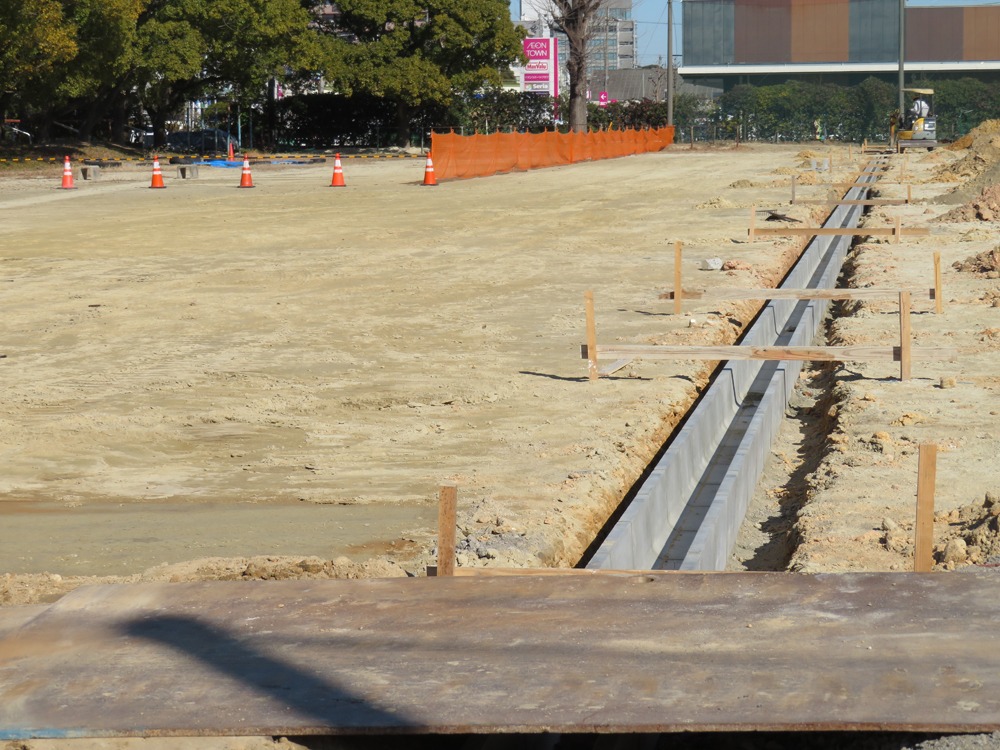

2021年10月

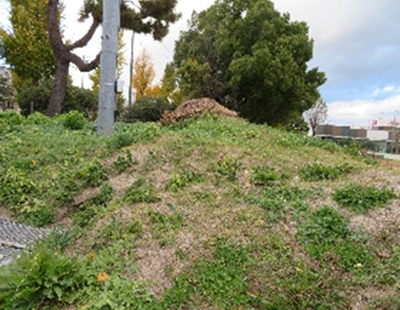

堆積した残土
2021年10月

使用していない鉄棒
2021年10月

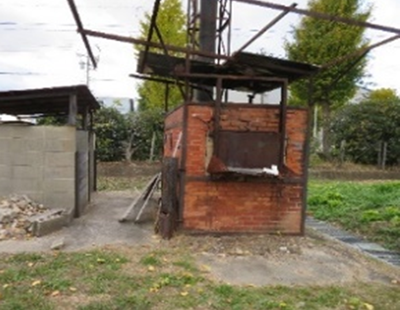

焼却炉
2021年10月

現在の状況ーグランド(雨上がり)
2021年10月

現在の航空写真
